B 15, Umbau Kupfereck in Landshut

Das Kupfereck in Landshut verbindet zwei wichtige Verkehrsadern der Region - die B 11 und die B 15. Zudem ist der Bereich um das Kupfereck Einfallstor für Radler aus und nach Landshut.
Das Staatliche Bauamt Landshut setzt 2022 die Doppelkreuzung instand.
Der Eingriff in den Bestand wird genutzt, um neben des Erhaltungszustands von Fahrbahn und Gehwegen gemeinsam mit der Stadt Landshut Verbesserungen in den Bereichen Verkehrssicherheit, Geh- und Radwegen, Leistungsfähigkeit und der Barrierefreiheit zu erzielen.

Weitere Infos zum aktuellen Planungsstand bzw. dem Baustellengeschehen finden sich auf dieser Seite im Newsticker oder über die Präsenz der Stadt Landshut in den sozialen Medien.

Länge: 0,3 km

Kosten: 4,4 Mio. €

Projektstand: Im Bau

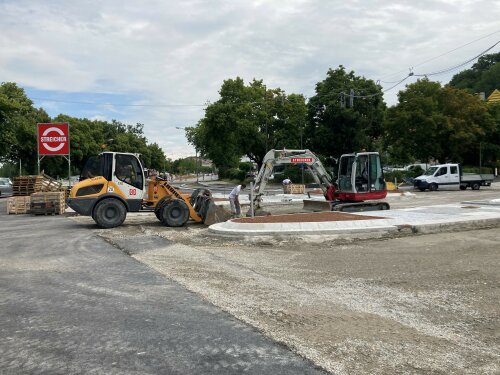

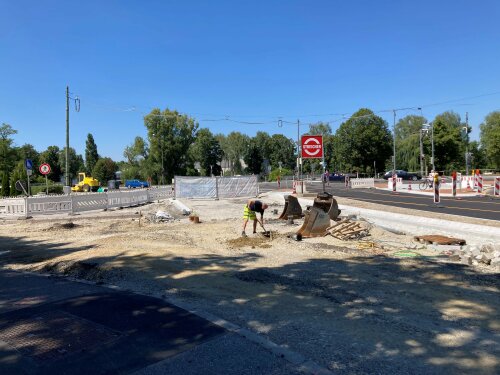

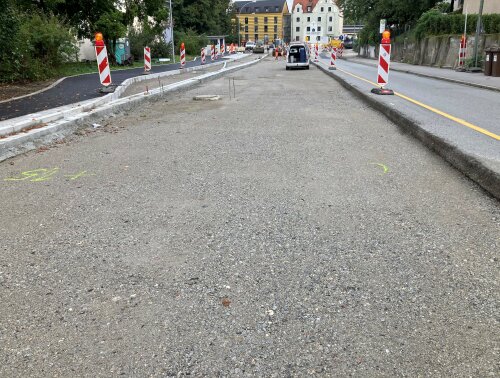

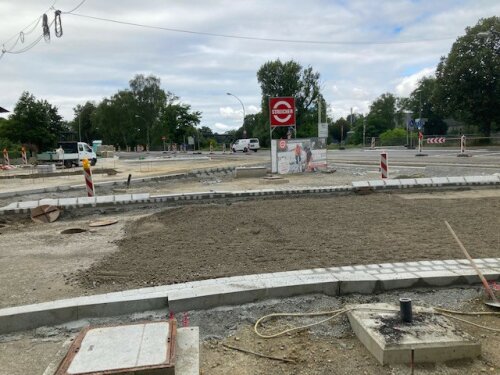

+++ Dienstag, 28. Juni +++

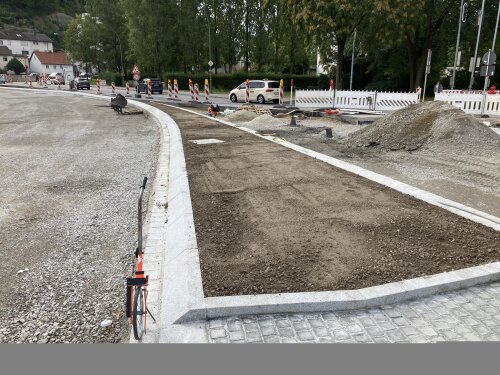

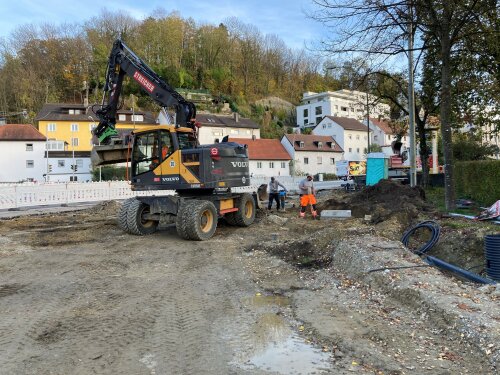

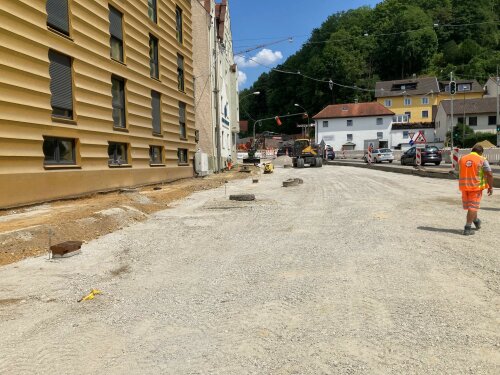

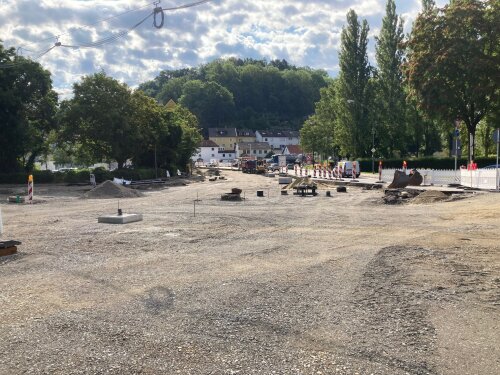

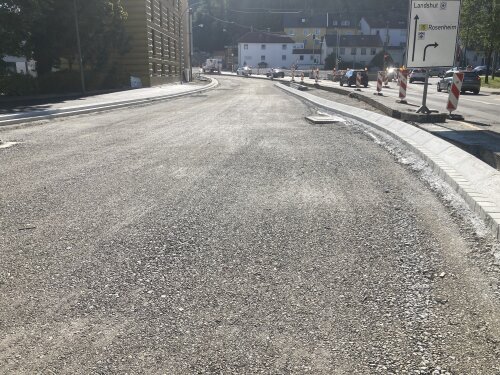

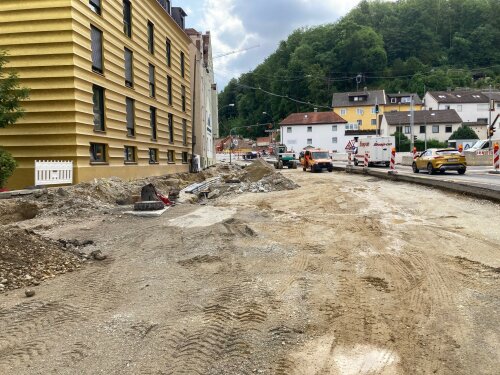

Erneut ein paar tagesaktuelle Fotos vom Kupfereck:

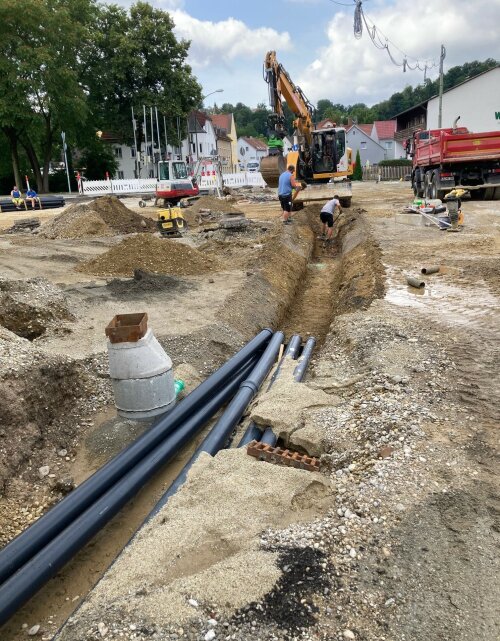

2022-06-28_Kupfereck_BP3-2

2022-06-28_Kupfereck_BP3

+++ Montag, 27. Juni +++

Trotz schweißtreibender Temperaturen - auch heute tut sich einiges auf der Baustelle.
Hier sind die Beweisfotos:

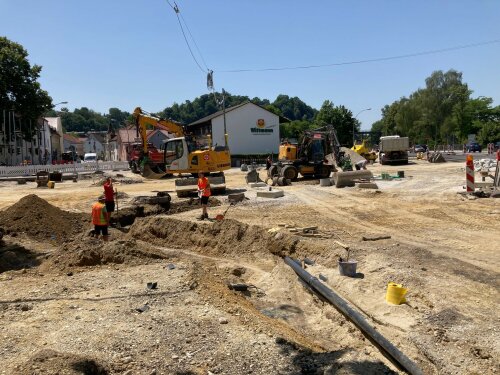

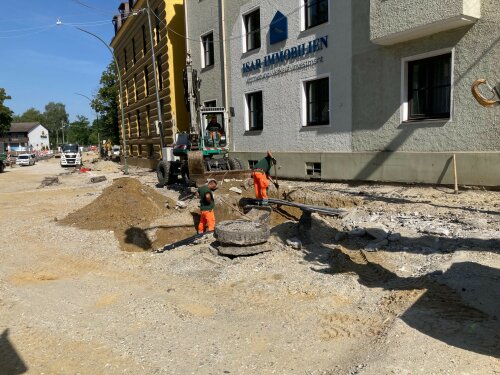

2022-06-27_Kupfereck_BP3

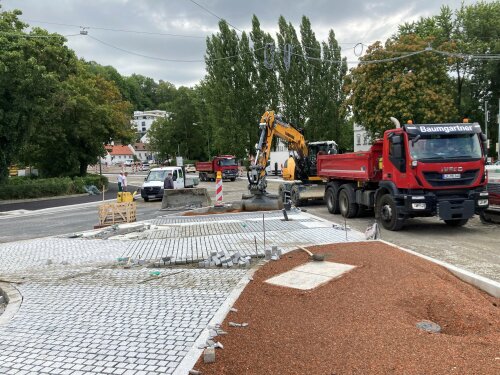

+++ Freitag, 24. Juni +++

Es wird weiter fleißig gearbeitet.

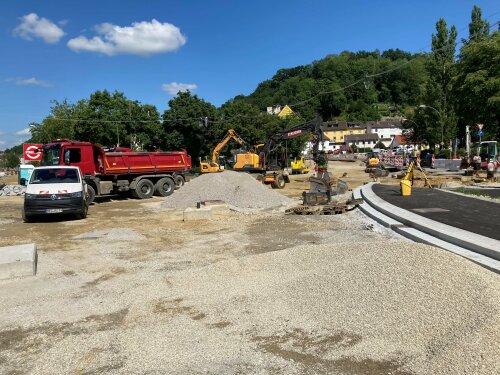

2022-06-24_Kupfereck_BP3

+++ Dienstag, 21. Juni +++

Auch heute gibt's ein paar Eindrücke von der Maßnahme:

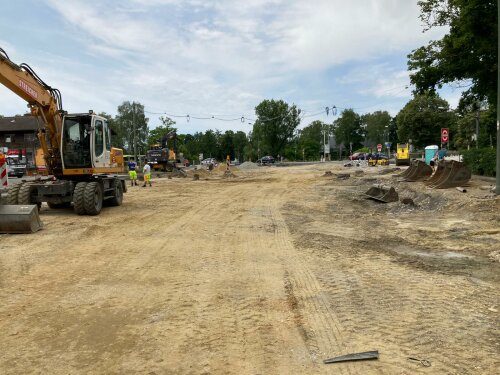

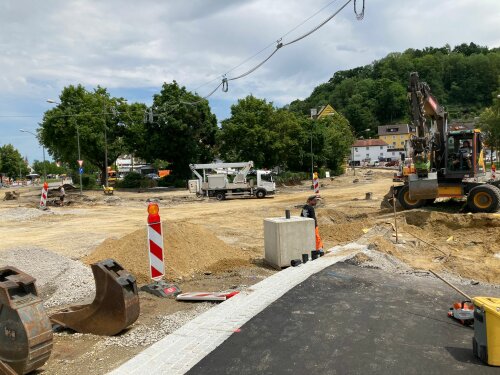

2022-06-21_Kupfereck_BP3

2022-06-21_Kupfereck_BP3-3

2022-06-21_Kupfereck_BP3-2

+++ Mittwoch, 15. Juni +++

So sieht's derzeit an der Einmündung der Inneren-Münchener-Straße aus:

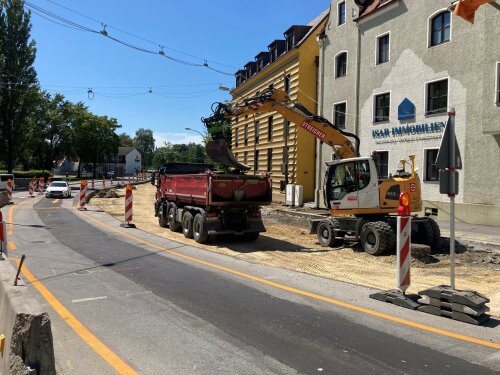

2022-06-15_Kupfereck_BP3

+++ Montag, 13. Juni +++

Die B11 ist wieder frei, die dritte Bauphase mit Arbeiten am Kupfereck selbst und der Einmündung Neue Bergstraße/Innere Münchener-Straße hat begonnen. Hier ein paar Fotos:

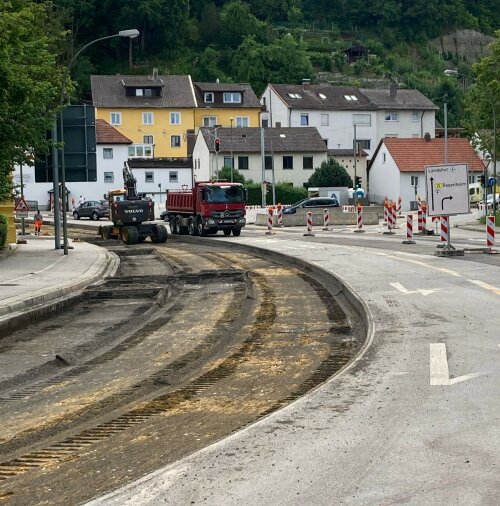

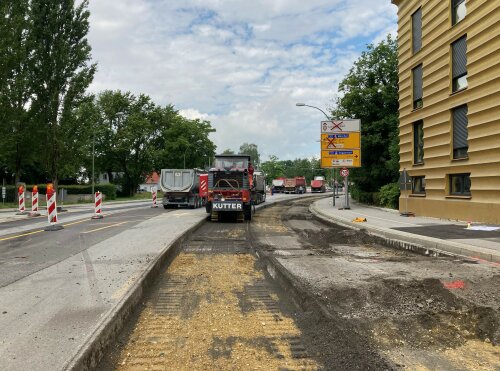

2022-06-13_Kupfereck_BP3

2022-06-13_Kupfereck_BP3-2

+++ Freitag, 10. Juni +++

Noch mal zur Erinnerung: Am Montag beginnt die dritte Bauphase. Dann ist auch die B11 wieder frei.

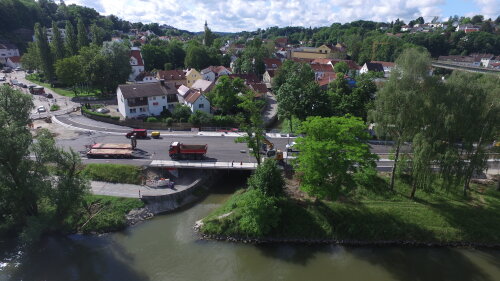

2022-06-10_Kupfereck_BP2

+++ Donnerstag, 9. Juni +++

Die zweite Bauphase nähert sich dem Ende. Wie's jetzt weitergeht, steht in unserer neuen Pressemitteilung.

+++ Mittwoch, 8. Juni +++

Die Wetterbedingungen spielen mit, die Asphaltierung läuft. Klappt alles, ist die B11 spätestens am Montagfrüh (13. Juni) wieder in jede Fahrtrichtung einspurig befahrbar.

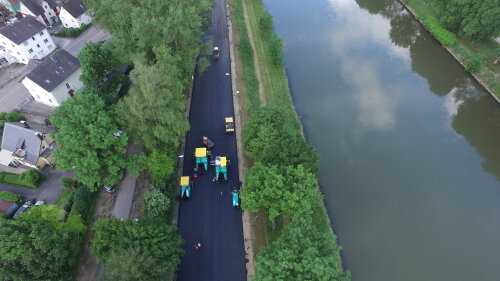

2022-06-08_Kupfereck_BP2

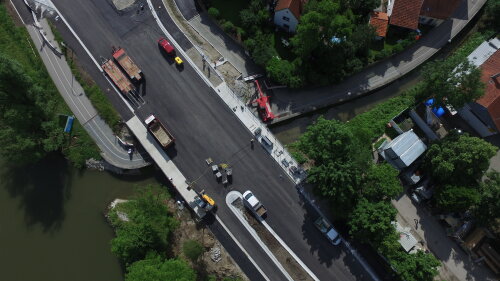

2022-06-08_Kupfereck_BP2-2

2022-06-08_Kupfereck_BP2-3

+++ Dienstag, 7. Juni +++

Trotz der Wetterkapriolen der vergangenen Tage läuft bislang alles nach Plan. Die Asphalttragschicht ist mittlerweile eingebaut. Spielt das Wetter mit, kommt morgen die Tragschicht dran. Das heißt auch: Ab kommenden Montag, 13. Juni, ist die B11 wieder für den Verkehr freigegeben.

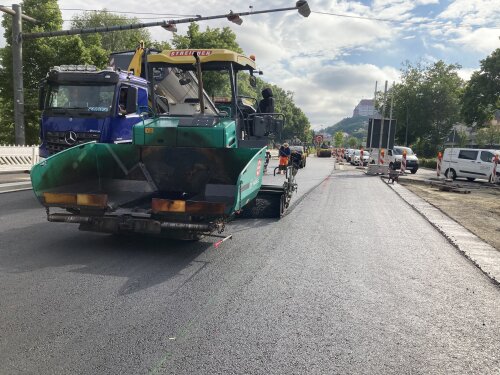

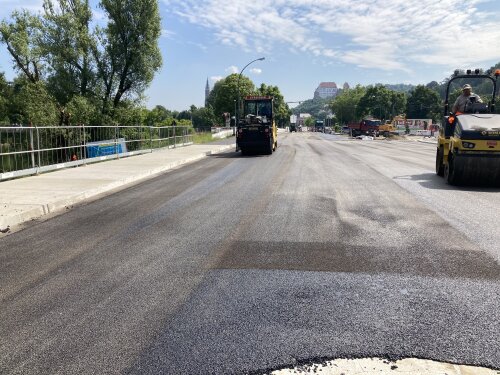

2022-06-07_Kupfereck_BP2-2

2022-06-07_Kupfereck_BP2

+++ Montag, 30. Mai +++

Die erste Bauphase geht dem Ende entgegen. Ehe sich die Arbeiten in Richtung neue Bergstraße verlagern und die B 11 wieder befahrbar ist, muss sie von 3. Juni bis 13. Juni zunächst noch vollständig gesperrt werden. Alle Infos finden sich wie immer in der aktuellen Pressemitteilung.

+++ Donnerstag, 19. Mai +++

In einem Teil der B 11 ist bereits die Asphalttragschicht eingebaut.Weiter vorne sind bereits die Randeinfassungen bis auf die Anschlussarbeiten an die Roßbach-Unterführung gesetzt.

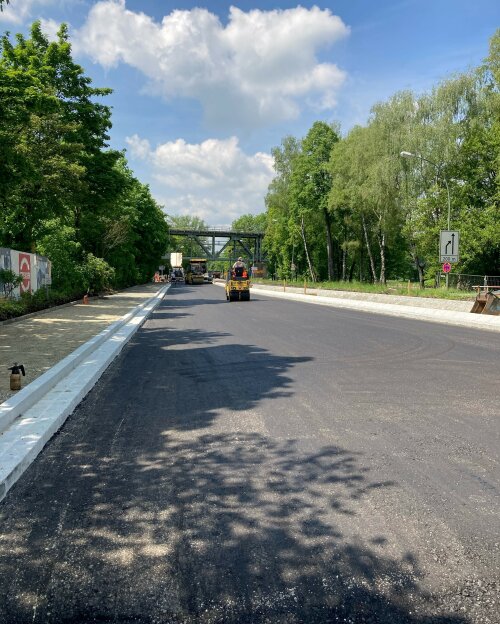

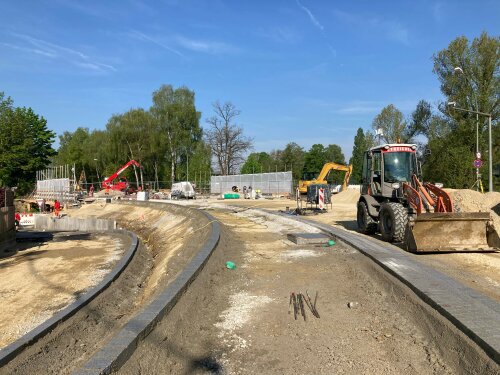

2022-05-19_Kupfereck_BP2-2

2022-05-19_Kupfereck_BP2

+++ Freitag, 13. Mai +++

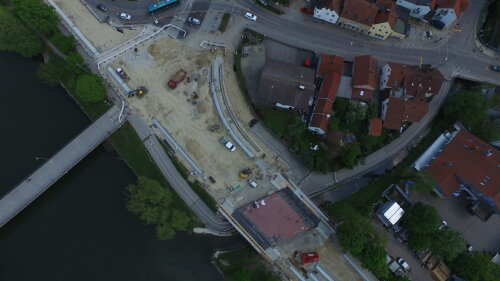

Nochmal ein Blick aus der Vogelperspektive auf die derzeitigen Arbeiten:

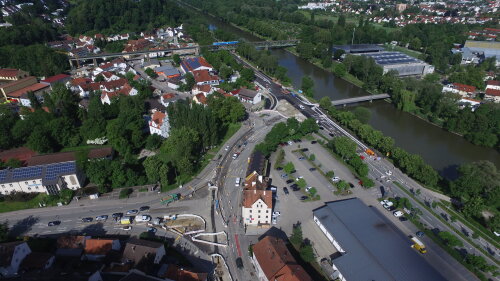

2022-05-13_Kupfereck_BP2

+++ Dienstag, 10. Mai +++

Heute mal ein paar Aufnahmen von oben.

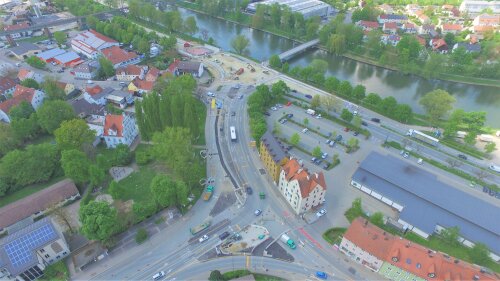

2022-05-10_Kupfereck_BP2

2022-05-10_Kupfereck_BP2-2

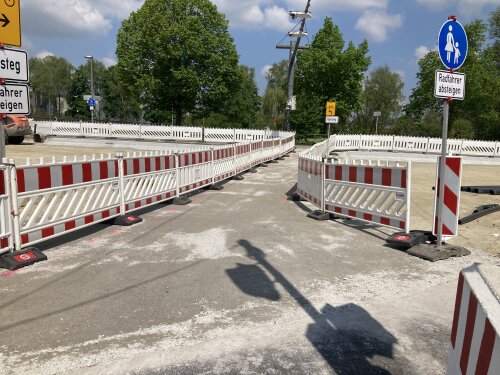

+++ Montag, 9. Mai +++

Die neue Woche beginnt, wie die alte endete: mit Pflasterarbeiten.

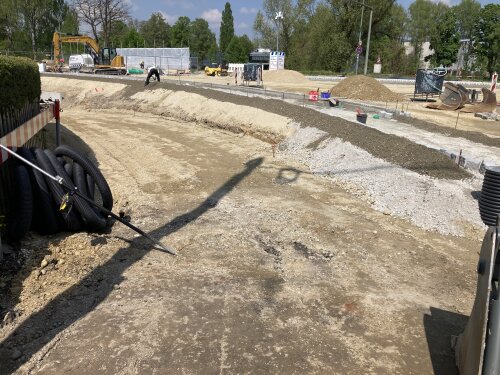

2022-05-09_Kupfereck_BP2

Wichtige Info nochmal zur Erinnerung: Die Roßbach-Unterführung ist aufgrund der Bauarbeiten derzeit gesperrt, die Umleitung führt über das Kupfereck und ist ausgeschildert.

2022-05-09_Kupfereck_BP2-2

+++ Freitag, 6. Mai +++

Ab kommender Woche sind die Roßbach-Unterführung sowie der Gehweg zwischen der Preysingallee und dem Isarsteg entlang der B 15 zeit- und abschnittweise immer wieder gesperrt. Alle Infos dazu enthält auch unsere neue Pressemitteilung

+++ Donnerstag, 5. Mai +++

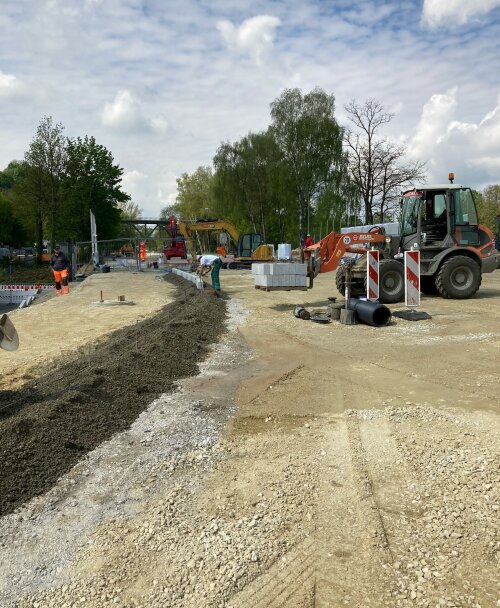

Es wird weiterhin gepflastert, im Fokus stehen vor allem die Randeinfassungen der B 11.

2022-05-03_Kupfereck_BP2-2

+++ Montag, 2. Mai +++

Mittlerweile sind die Stützen bei der Roßbach-Unterführung gesetzt. Auch die Pflasterarbeiten an der B 11 schreiten voran.

Am Wochenende hat zudem das Videoüberwachungssystem "Bauwatch" bereits gute Dienste geleistet und zur Entschärfung möglicher Gefahren-Situationen beigetragen.

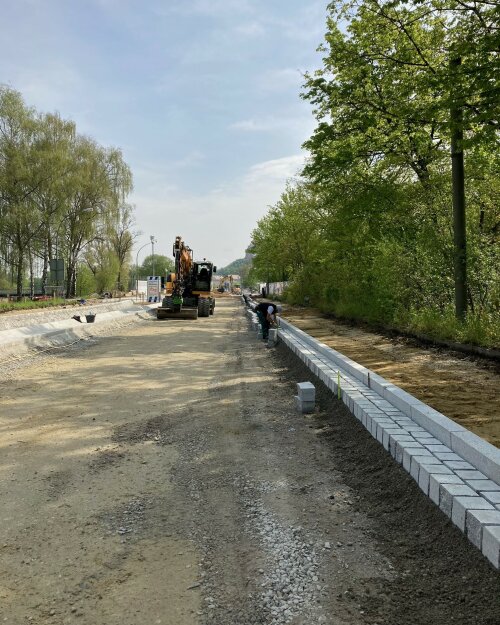

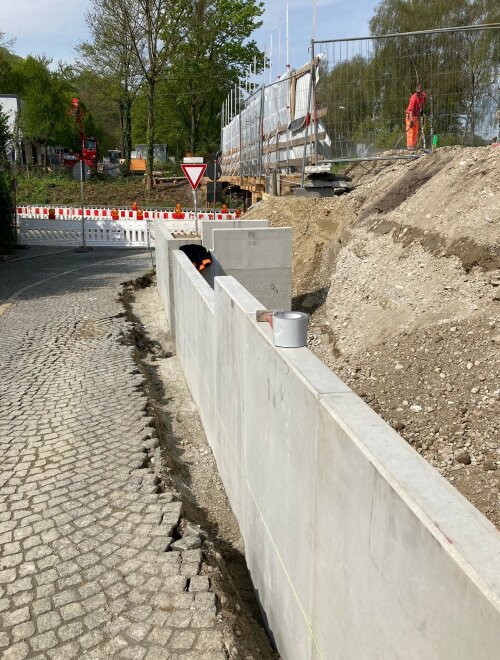

2022-05-02_Kupfereck_BP1-2

2022-05-02_Kupfereck_BP1-3

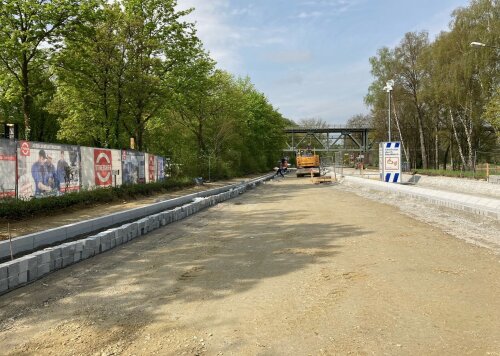

2022-05-02_Kupfereck_BP1

+++ Freitag, 29. April +++

Die Pflasterarbeiten sind im Gange, die Schottertragschicht wird eingebaut. Bereits fertig verbaut: die Kabelzugschächte der Ampelleerrohre. Den aktuellen Stand fasst auch unsere neue Pressemitteilung zusammen.

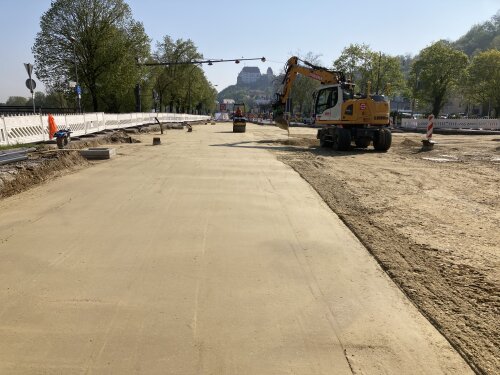

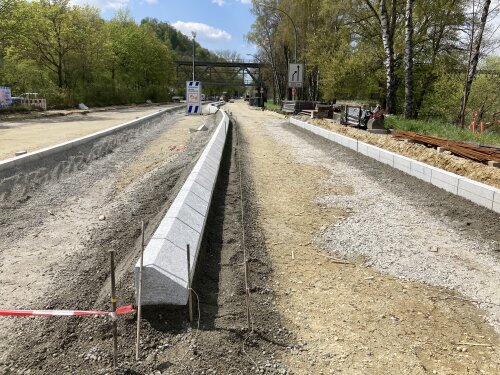

2022-04-29_Kupfereck_BP1

2022-04-29_Kupfereck_BP1-2

+++ Donnerstag, 28. April +++

Es wird weiter viel gepflastert, im Brückenbereich stehen zudem Betonage-Arbeiten an.
Außerdem neu: Das Sicherungssystem "BauWatch", das den Baustellenbereich vor allem während der Dult überwachen soll.

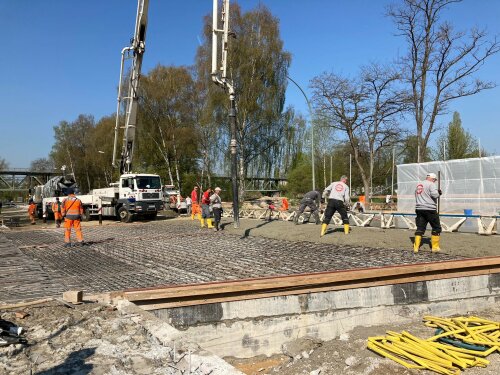

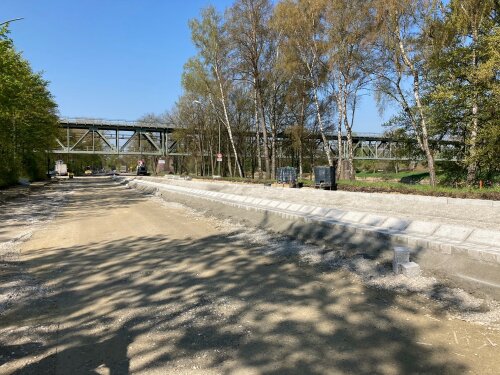

2022-04-28_Kupfereck_BP1-2

2022-04-28_Kupfereck_BP1

2022-04-28_Kupfereck_BP1-3

+++ Mittwoch, 27. April +++

Die Arbeiten schreiten voran.

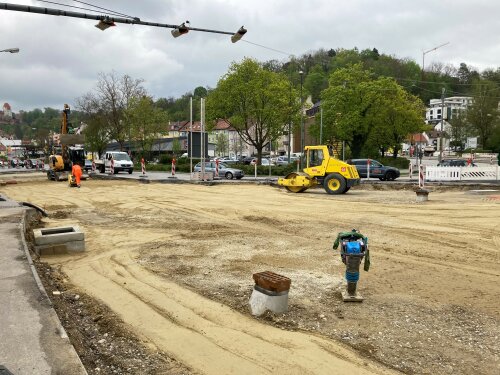

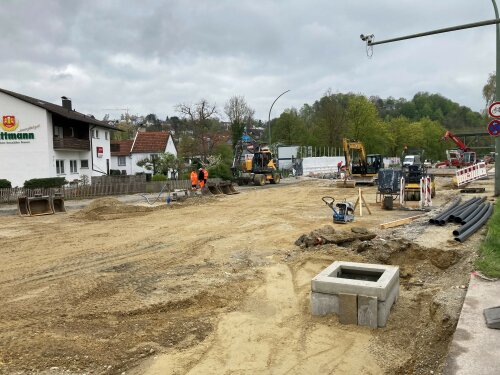

2022-04-27_Kupfereck_BP1-2

2022-04-27_Kupfereck_BP1

+++ Montag, 25. April +++

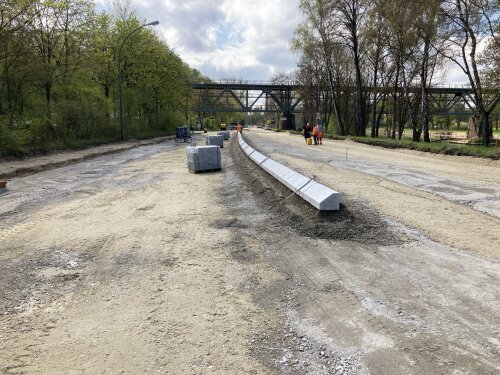

Die Pflasterarbeiten für die Mittelinsel in der B11 haben begonnen und die Kabelzugschächte für die Ampelleitungen werden eingebaut.

2022-04-25_Kupfereck_BP1

+++ Donnerstag, 21. April +++

Bis zum Wochenende wird die Schottertragschicht eingebaut. Zudem werden Sinkkästen für den Wasserablauf gesetzt.

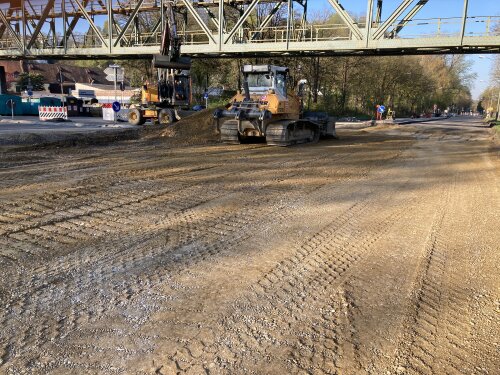

2022-04-21_Kupfereck_BP1

2022-04-21_Kupfereck_BP1-2

+++ Mittwoch, 20. April +++

Die Arbeiten von gestern gehen auch heute weiter.

2022-04-20_Kupfereck_BP1

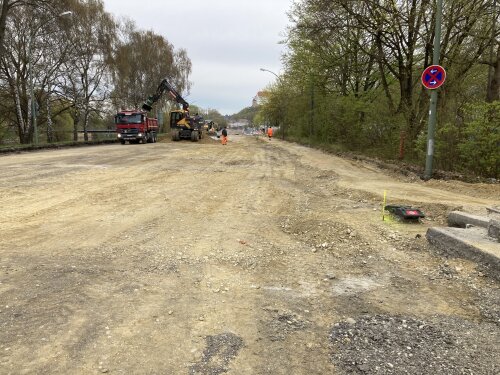

+++ Dienstag, 19. April +++

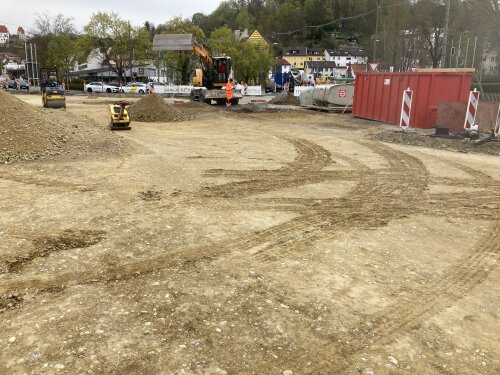

Heute wird die bestehende Frostschutzschicht abgetragen und anschließend die Fläche planiert, auf der dann später die Schottertragschicht eingebaut wird.

2022-04-20_Kupfereck_BP1-2

+++ Mittwoch, 13. April +++

Wie bereits seit Anfang der Woche stehen auch heute Leerrohrverlegungen und Brückenbauarbeiten an.

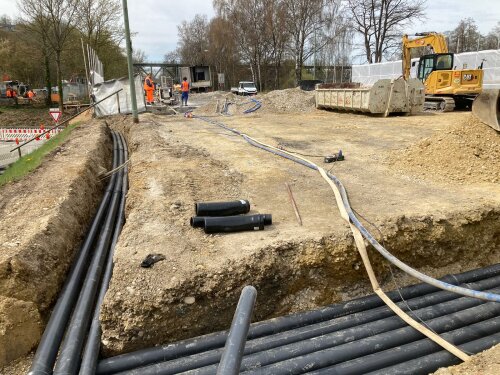

2022-04-13_Kupfereck_BP1

+++ Dienstag, 12. April +++

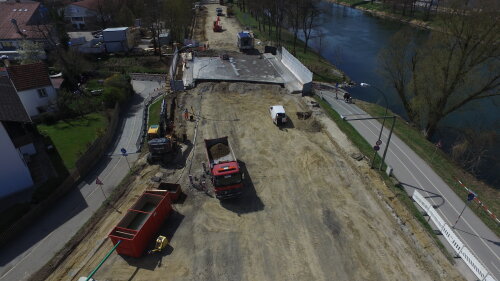

Auch heute u.a. Arbeiten an der Rossbachunterführung.

2022-04-12_Kupfereck_BP1

+++ Montag, 11. April +++

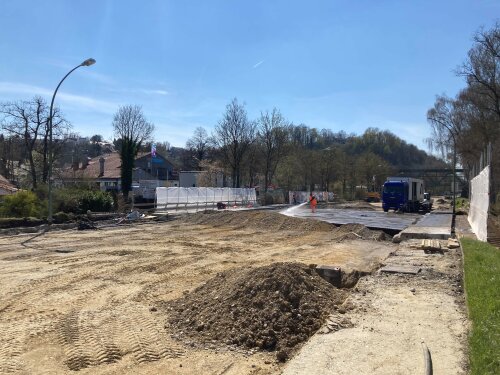

Die neue Woche beginnt unter anderem mit Leitungsarbeiten sowie mit Vorbereitungen für die Tragwerksverstärkung der Rossbachunterführung.

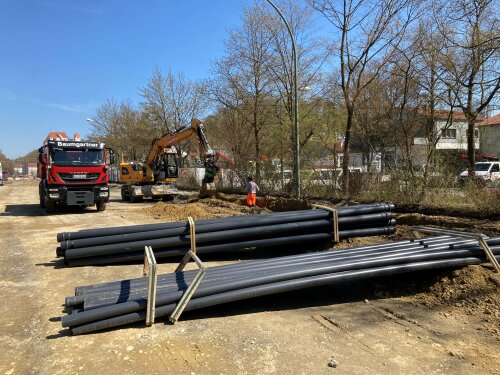

2022-04-11_Kupfereck_BP1

2022-04-11_Kupfereck_BP1-2

2022-04-11_Kupfereck_BP1-3

+++ Donnerstag, 07. April +++

B11 nach Rückbau der Mittelinsel

2022-04-07_Umbau_Kupfereck_01

+++ Mittwoch, 06. April +++

Ausbau des Asphaltoberbaus abgeschlossen.

2022-04-06_Umbau_Kupfereck_01

+++ Dienstag, 05. April +++

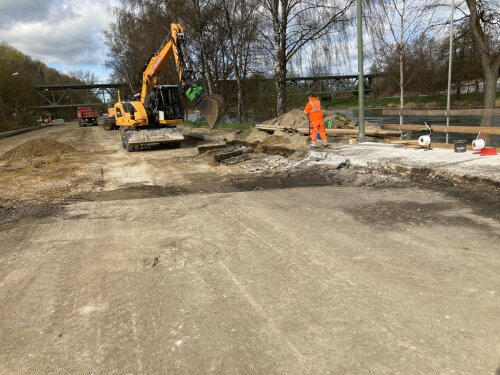

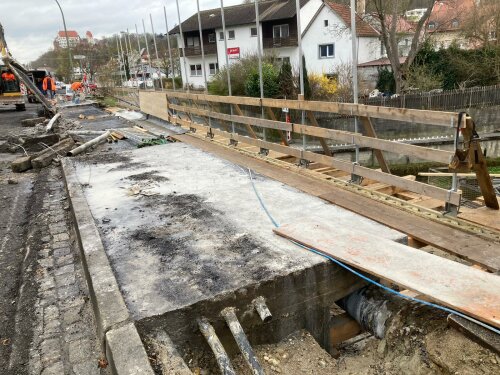

Die Arbeiten an der B 11 schreiten voran, der Asphalt ist fast komplett ausgebaut.

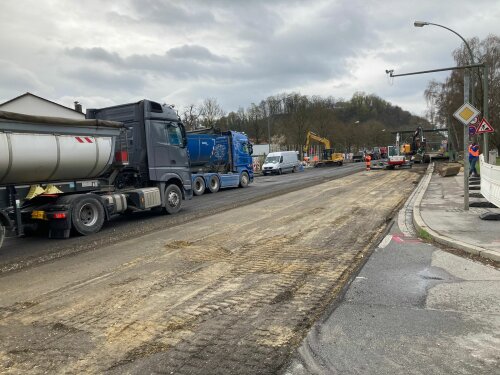

2022-04-05_Umbau_Kupfereck_01

Auch an der Roßbachunterführung wird gearbeitet.

2022-04-05_Umbau_Kupfereck_02

+++ Montag, 04. April +++

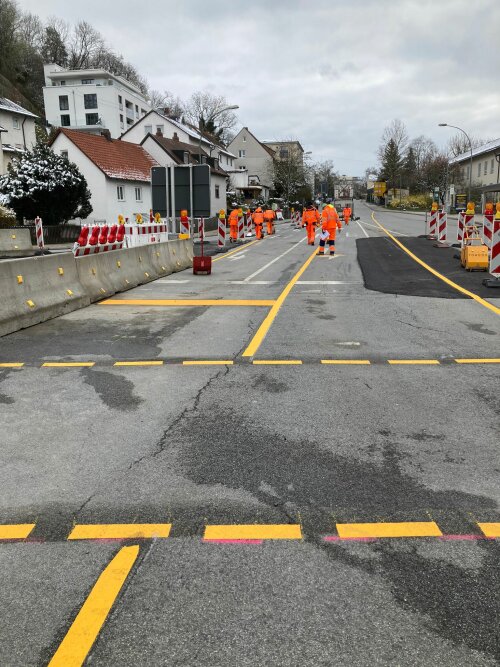

Aufbau der Verkehrsführung trotz schwieriger Witterungsverhältnisse

2022-04-04_Umbau_Kupfereck_02

2022-04-04_Umbau_Kupfereck_01

+++ Freitag, 01. April +++

Am Sonntag im Laufe des Tages wird die Verkehrsführung auf die nächste Bauphase umgestellt. Die B 11 ist dann ab Sonntagabend voll gesperrt. Die Verkehrsteilnehmer werden gebeten den ausgeschilderten Umleitungen zu folgen. Wem es möglich ist, sollte am besten aufs Rad umgestiegen werden.

2022-04-01_Umbau_Kupfereck_01

                                                                 Übersichtskarte

2022-04-01_Umbau_Kupfereck_02

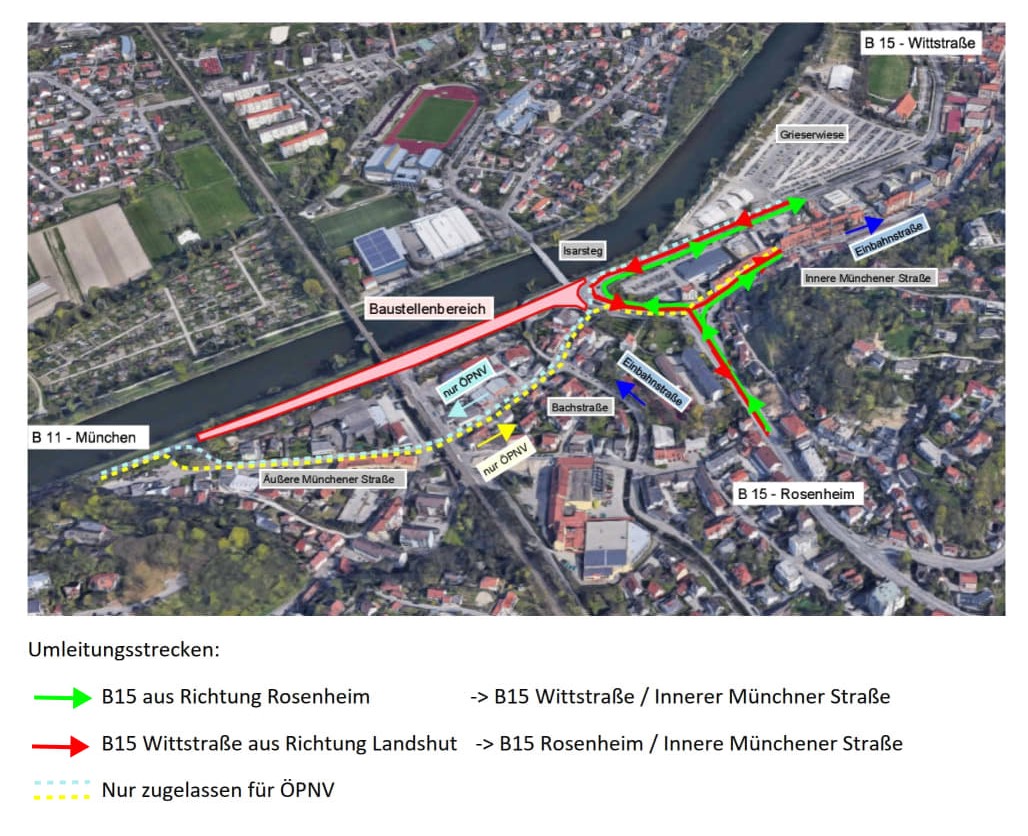

                                                                  Bauphase zwei

Kupfereck-Sanierung (B 11/B 15): Am Montag beginnt Bauphase zwei Pressemitteilung

+++ Donnerstag, 31. März +++

3. Etappe der Bauphase 1 in Angriff genommen

2022-03-31_Umbau_Kupfereck_01

+++ Mittwoch, 30. März +++

Arbeiten schreiten voran: Insel zwei....

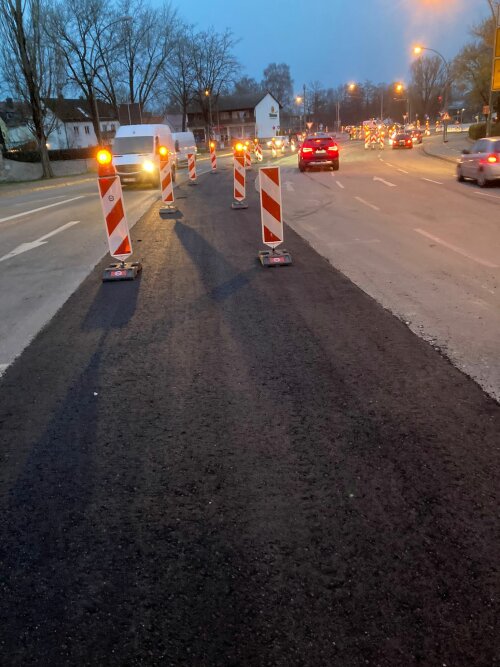

2022-03-30_Umbau_Kupfereck_01

...und drei ebenfalls provisorisch asphaltiert

2022-03-30_Umbau_Kupfereck_02

+++ Dienstag, 29. März +++

Erstes Etappenziel erreicht: Insel rückgebaut und überfahrbar gemacht.

2022-03-29_Umbau_Kupfereck_01

+++ Montag, 28. März +++

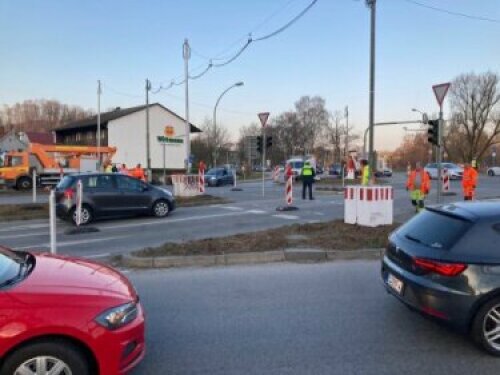

Erste Arbeiten laufen. Mobile Ampel wird in der Wittstraße in Betrieb genommen, Polizei regelt den Verkehr.

2022-03-28_Umbau_Kupfereck_01

Schilder und Masten in den Inseln werden demontiert bevor heute Nacht mit dem Rückbau begonnen wird.

2022-03-28_Umbau_Kupfereck_02

+++ Freitag, 25. März +++

Nochmal zur Erinnerung: Am kommenden Montag (28. März) starten die Arbeiten. HIer noch ein Foto vom Kupfereck vorm Umbau:

2022-03-24_B11_B15_Kupfereck

+++ Mittwoch, 23. März +++

Ab Montag geht's richtig los. Welche Auswirkungen das auf die Verkehrsteilnehmer hat, steht in unserer neuen Pressemitteilung. So viel aber vorneweg: Der Isarsteg ist nur vom Eisstadion her befahrbar.

+++ Freitag, 18. März +++

Kommende Woche finden erste kleinere Arbeiten statt. Alles nachzulesen hier

+++ Mittwoch, 9. März +++

Am Dienstagabend fand für Interessierte und insbesondere Anlieger eine Online-Infoveranstaltung statt.
Hier gibt's die Präsentation noch einmal zum Nachlesen.

+++ Freitag, 04. März +++

Ende des Monats geht's los. Unsere aktuelle Pressemitteilung liefert erste Infos.

Überblick über die einzelnen Bauphasen
